    54天,13萬立方米!深中通道伶仃洋大橋西錨碇完成填芯施工


    發布時間:2021-03-16 10:07

    來源: 廣東交通集團

      3月12日,歷經54天共13萬立方米混凝土澆筑,深中通道伶仃洋大橋西錨碇填芯施工全部完成,順利推進至下一階段施工,為“十四五”開好局、起好步。

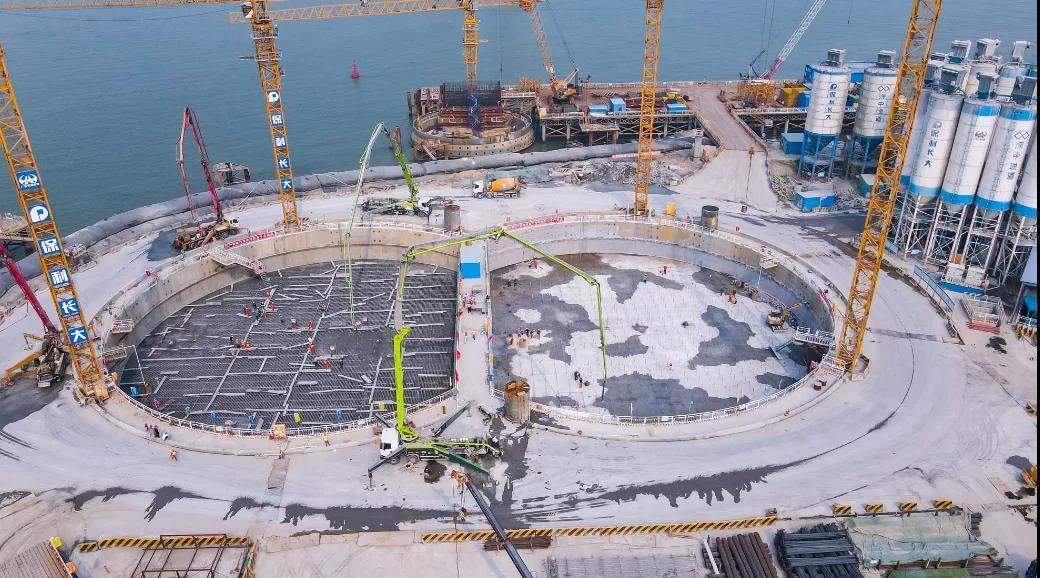

    伶仃洋大橋西錨碇正在進行填芯施工

      深中通道是集“橋、島、隧、水下互通”于一體的超級跨海集群工程,其中伶仃洋大橋為主跨1666米海中超大跨徑懸索橋,其錨碇是目前世界上最大的海中錨碇,面積相當于17個籃球場大小,分為東、西錨碇。西錨碇采用8字形地下連續墻結構,分左、右幅施工,建設完成后重量可達到100萬噸。

      西錨碇填芯施工共分為12次澆筑完成,填芯鋼筋總用量達到300噸,共計澆筑混凝土約13萬立方米,由保利長大負責施工。

      “在施工過程中,建設者克服了夜間施工、連續施工等困難,創造了15天完成4.5萬立方米混凝土澆筑速度,打破了之前保利長大在南沙大橋項目連續澆筑的紀錄。”保利長大深中通道S05合同段項目部常務副經理吳聰表示。

      西錨碇填芯施工于2021年1月18日正式開始,至3月12日全部完成,總耗時54天,比原計劃提前18天完成。

      取得這一成績的背后,是深中通道建設者春節期間穩崗留工、堅守一線的付出。今年過年,深中通道項目建設“不打烊”,超過3000名建設者堅守一線保障建設。

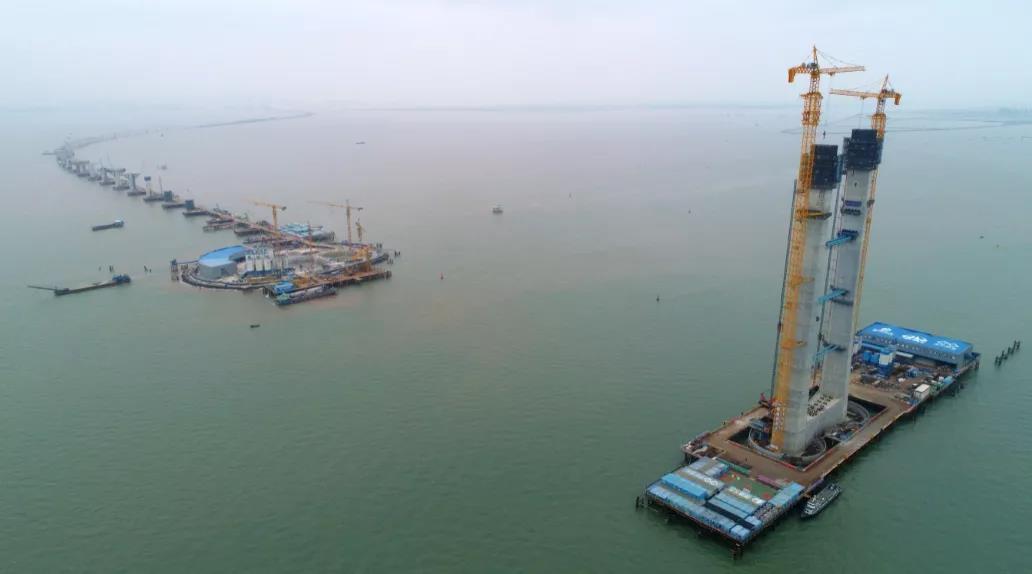

    伶仃洋大橋西錨碇、西主塔施工現場

      “西錨碇建設規模大、難度高、可借鑒建設經驗少,整個填芯工程施工周期長,對材料保供、施工組織、溫度控制等都帶來極大考驗。”深中通道管理中心橋梁工程管理部盛建軍解釋。

      為了攻克難關,項目部以黨員和技術骨干為先鋒,成立施工指揮管理小組,確保材料運輸、布料、澆筑、養護、測溫、試驗等各個環節落實到位。

      為避免大體積混凝土澆筑由于結構內外溫差大可能產生裂縫,澆筑采用分層分區澆筑,試驗人員全程監控,嚴格控制混凝土入模溫度,保證順利完成澆筑。

      此外,項目部通過優化填芯鋼筋施工工藝、鋼筋網片采取先預制后整塊吊裝的形式等措施,在確保施工安全的情況下切實提高施工效率。

    伶仃洋大橋西錨碇、西主塔海上施工現場

      按照施工計劃,伶仃洋大橋西錨碇完成填芯施工后,下一步將進行頂板施工,待完成后將正式進入錨碇主體結構施工階段,預計今年12月完成。

      盛建軍表示:“2021年,深中通道橋梁工程將全面轉入高墩、高塔施工,我們全體建設者都將凝心聚力全力推進項目建設,力爭早日將項目建成通車。”
